Jak przygotować stary fundament do iniekcji krystalicznej i czego oczekiwać po zabiegu

Mokry cokół budynku lub punktowo zawilgocona ściana w piwnicy często sprawiają wrażenie drobnego, lokalnego defektu. Właściciele nieruchomości próbują niekiedy zamaskować problem, nakładając nowe warstwy tynku lub stosując farby zmywalne. W rzeczywistości podciąganie kapilarne wody z gruntu zawsze sygnalizuje fizyczne zużycie lub całkowity brak izolacji poziomej fundamentu. Woda bez przeszkód wędruje w górę muru wbrew sile grawitacji, transportując agresywne sole budowlane i mocno obniżając termoizolacyjność całej przegrody. Skuteczne powstrzymanie tego niszczącego zjawiska wymaga oceny kondycji głównej konstrukcji podziemnej. Próba osuszenia zaledwie jednego fragmentu ściany przynosi wyłącznie tymczasową ulgę. Zablokowana miejscowo woda szybko znajduje inną drogę ujścia w sąsiednich partiach muru, powodując pękanie kolejnych elementów elewacji.
Ocena parametrów i stanu technicznego muru
Przed rozpoczęciem prac iniekcyjnych niezbędna jest rzetelna analiza materiału budulcowego. Cegła pełna, kamień polny, pustak czy bloczki betonowe charakteryzują się całkowicie odmienną chłonnością kapilarną. Wstępna diagnostyka obejmuje sprawdzenie wytrzymałości mechanicznej spoin oraz precyzyjne określenie grubości przegrody. Ogromne znaczenie ma weryfikacja występowania pustych przestrzeni wewnątrz struktury. Kolejnym decydującym czynnikiem jest stopień zasolenia materiału budowlanego. Wysokie stężenie soli bezpośrednio wymusza zagęszczenie siatki otworów podawczych. Standardowo punkty iniekcyjne rozmieszcza się w równych odstępach od 10 do 15 centymetrów, jednak silne wykwity solne mogą wymagać znacznego skrócenia tego dystansu.
Parametry wierceń podlegają ścisłym wymogom technologicznym. Wykonawcy wykorzystują najczęściej wiertła o średnicy 20 milimetrów, które zapewniają optymalną pojemność dla wprowadzanego preparatu. Każdy pojedynczy nawiert kończy się na głębokości odpowiadającej całkowitej grubości muru pomniejszonej o 5 do 10 centymetrów. Wyznaczony margines bezpieczeństwa całkowicie eliminuje ryzyko przewiercenia ściany na wylot. Wykryte wcześniej pustki wewnątrz konstrukcji oraz luźne fragmenty spoin zalewa się płynną zaprawą uszczelniającą. Wypełnienie wewnętrznych ubytków zaprawą zapobiega niekontrolowanemu spływaniu środka izolacyjnego. Niezabezpieczone szczeliny sprawiają, że chemiczny preparat ucieka w najniższe punkty, przez co formowana bariera przeciwwilgociowa traci swoją ciągłość.
Przygotowanie powierzchni i aplikacja środka blokującego
Prawidłowe odsłonięcie strefy roboczej polega na fizycznym usunięciu zniszczonych powłok z powierzchni ściany. Skucie mokrego tynku i luźnej farby obejmuje pas o wysokości od 80 do 100 centymetrów powyżej najwyższej widocznej granicy zawilgocenia. Oczyszczoną powierzchnię cegieł lub betonu dokładnie szoruje się twardą szczotką drucianą. Taki zabieg otwiera naturalne pory materiału budowlanego i odczuwalnie przyspiesza proces późniejszego odparowywania nagromadzonej wilgoci. Warto podkreślić, że odtwarzana izolacja pozioma efektywnie wspiera działanie zewnętrznych izolacji pionowych, zapobiegając transportowi wody w górę fundamentu. Nie stanowi jednak uniwersalnego zamiennika w przypadku braku drenażu czy otwartych pęknięć fundamentowych.

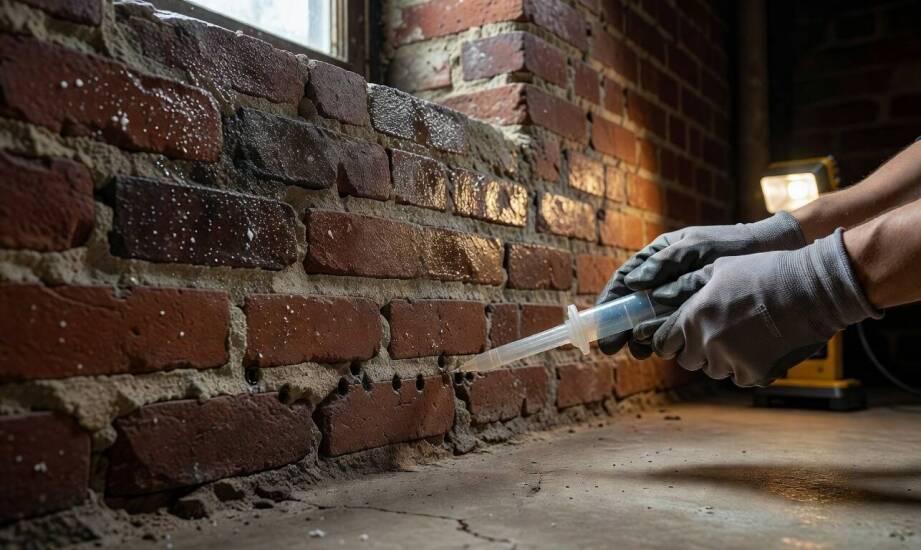

Nawierty pod iniekcję wytycza się w jednej równej linii, poprowadzonej kilkanaście centymetrów nad poziomem posadzki. Bezpośrednio przed zaaplikowaniem właściwej chemii pojedyncze otwory nawilża się dawką około pół litra czystej wody. Ciecz wstępnie otwiera zapchane kapilary i przygotowuje środowisko do pożądanej reakcji. Po upływie pełnej godziny wprowadza się płynny preparat uszczelniający. Fachowcy wykorzystują metodę grawitacyjną z użyciem plastikowych lejków lub szybszą metodę niskociśnieniową przy wykorzystaniu pomp. Proces sieciowania substancji i formowania fizycznej blokady w murze trwa od 7 do 10 dni. Aktywne składniki tworzą nierozpuszczalne kryształy, które na stałe zatykają mikroszczeliny i odcinają dostęp wodzie gruntowej.
Prawidłowo wykonany proces osuszania nie kończy się w momencie wyjęcia lejków. Zamknięty w murze płyn potrzebuje odpowiednich warunków do krystalizacji, a sama ściana wymaga czasu na swobodne oddanie nagromadzonej wcześniej wody. Powierzchnię odsłoniętej konstrukcji poddaje się chemicznemu odsalaniu. Kolejnym krokiem jest aplikacja systemowych tynków renowacyjnych charakteryzujących się wysoką porowatością. Warstwa tynku renowacyjnego skutecznie magazynuje resztkowe sole wychodzące ze ściany i umożliwia bezpieczne oddychanie muru.
Praktyka wykonawcza z różnych regionów kraju potwierdza ogromną wagę prac wstępnych. Lokalne warunki hydrologiczne potrafią znacząco zmienić przebieg wysychania. Obserwując na przykład osuszanie fundamentów metodą iniekcji we Wrześni i innych miejscowościach o zmiennym poziomie wód gruntowych, specjaliści z firmy Hydrotama opierają skuteczność na bieżącej diagnostyce konstrukcji. Najdroższy płyn izolacyjny nie uformuje szczelnej zapory, jeśli zostanie podany w nieoczyszczony i pełen pustek mur. Trwałość odtworzonej warstwy hydroizolacyjnej pozostaje bezpośrednim wynikiem starannego usunięcia starych powłok, wyliczenia właściwej siatki nawiertów oraz cierpliwej kontroli obiektu.
